对讲机里的声音沙哑地划破夜空。2025年10月23日晚上十点半,麻城郊外,220千伏狮北/果北、鄢狮一二回线路跨越合武高铁的迁改现场,却亮如白昼。
长江以北的深秋,风已像钝刀子,加上连日的阴雨,气温骤降。胡智刚裹紧荧光雨衣,呵出的白气在手电光里急促上升,消散在高铁工地的上空。这是他们熬的第七个通宵了——今夜必须完成三条导线中最后一条的迁改,为合武高铁建设让出通道。
“照明车陷进泥里了!”无人机操作员杨俊的声音从风中传来,带着焦灼,“地太软,重车根本进不来。”
胡智刚心头一紧。没有充足的照明,几十米高空上的作业,就像蒙着眼走钢丝。
他沉默了几秒。
“启动‘天眼’。”声音不大,却斩钉截铁。
15分钟后,四架无人机从指挥车旁腾空而起。机腹下挂着专业的照明模块,旋翼搅动着潮湿的空气,发出低沉的嗡鸣,像一群被唤醒的机械萤火虫,盘旋着没入黑暗。
“一到四号机,定位70号塔作业面,高度六十米,光柱垂直向下。”杨俊盯着操控屏,冷静下达指令。

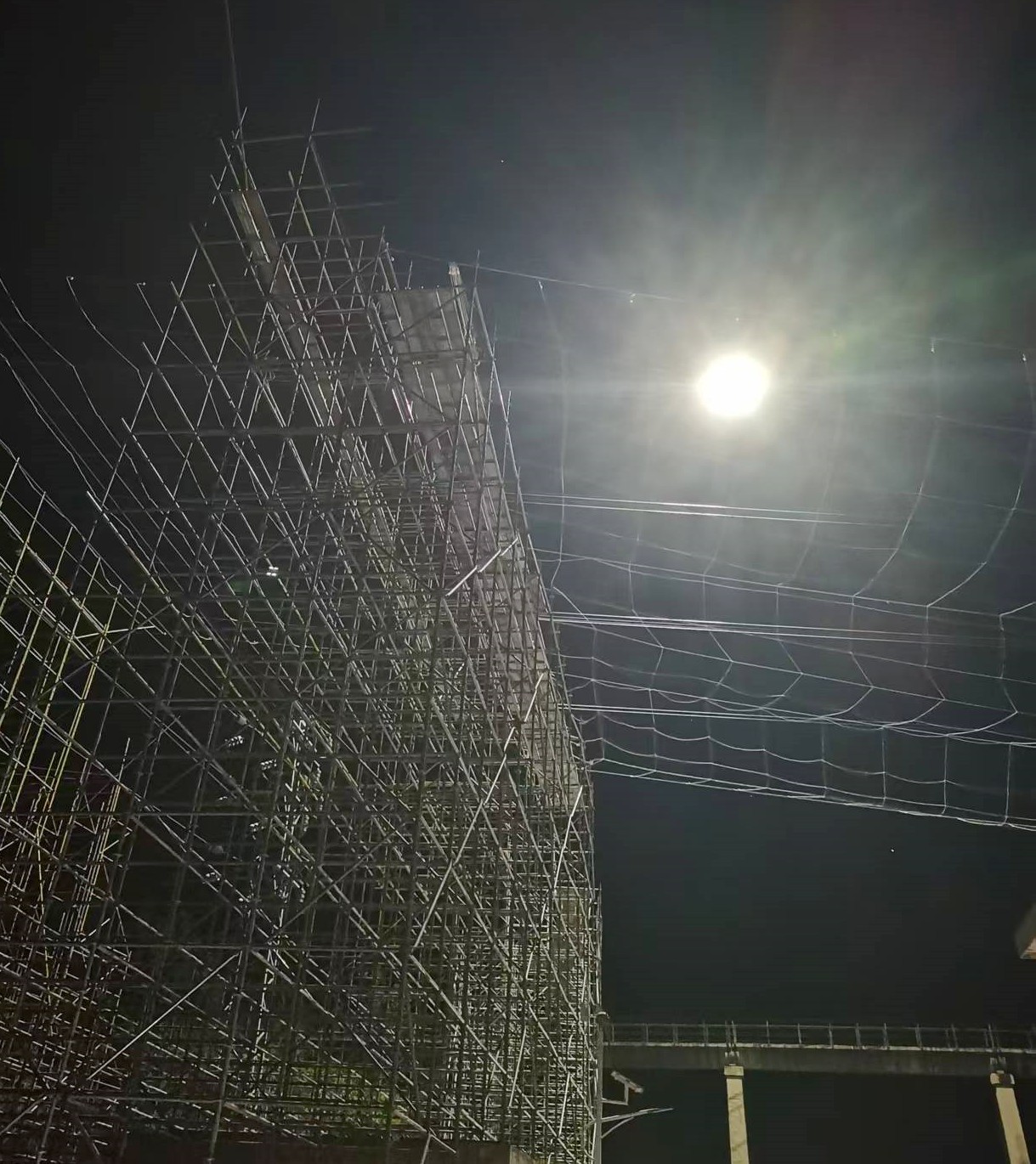

无人机迅速响应,悬停定位。四道锥形光柱从半空倾泻而下,将铁塔顶部的作业平台照得通明。
风却在这时大了起来。二号机开始剧烈晃动,投下的光斑在铁塔上跳动不止。
“开稳定模式!”胡智刚额上渗出细汗,手指在平板上飞快滑动。无人机自动调整着姿态,可光的角度还是偏了。
“让它们两两一组,互相参照。”胡智刚不知何时站到了杨俊身后,“就像走夜路,借远处的灯,看清近处的道。”
杨俊恍然,立即操作重新编队。无人机很快形成协同阵列,彼此锁定相对位置,任凭风吹,光斑稳稳“咬”住作业面。
真正的考验在导线展放时到来。新旧线路交错,无人机既要避开导线轨迹,又要照亮沿线每个关键点——牵引机、张力机、滑车……每一处都不能暗。
凌晨两点半,牵引头即将通过全线角度最大的转角塔。精度要求极高,空气仿佛凝固。就在这时,一架无人机的电量警报突兀响起——持续的高强度作业耗尽了电池。
“三号机立刻返航换电!五号机补上!”胡智刚几乎吼出来。
备用机迅速升空,但补位需要时间。光区即将出现缺口的几秒里,塔上的老师傅们默契地放慢了动作。
“调其他机的角度!用余光补!”
杨俊双手疾点。相邻的无人机微微偏转,提高亮度。多道光区交织、重叠——短暂暗淡的区域竟重新亮起,光线甚至比之前更柔和、更均匀。
“幸亏有了这个‘天眼’,不然施工根本无法进行。”黄冈东源建设分公司副总经理黄亮激动地表示。从10月中旬工程启动跨高铁施工以来,无人机照明照亮着每一个不眠之夜,为施工作业提供了便利和安全保障。
凌晨三点五十,最后一根导线稳稳就位。
无人机群开始下降。光柱从铁塔上缓缓收拢,它们在低空排成整齐的方阵,一架接一架降落,旋翼声渐息,如同收刃归鞘。
当最后一架机的指示灯熄灭时,东方的天际正好透出薄薄的青白色。胡智刚和杨俊相视一眼,重重击掌。
“收队。”
晨光熹微中,工地渐渐安静下来。只有风穿过铁塔的轻响,和远处隐约传来一声声鸟鸣。
(文/王小英)
