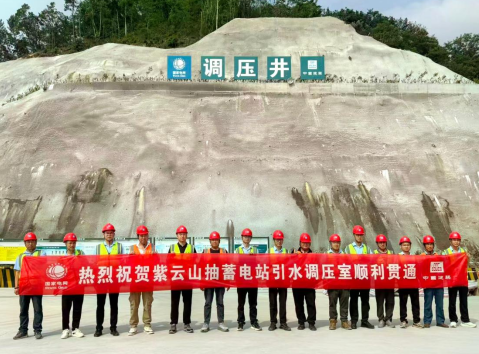

国网新源湖北紫云山抽水蓄能电站引水调压室顺利贯通

近日,中建二局华中公司承建的国网新源湖北紫云山抽水蓄能电站引水调压室顺利贯通,项目建设迈入加速推进新阶段。


引水调压室是电站输水系统核心构筑物,包含两条竖井,单井深度约140米,结构分为大井、小井及连接管,大井开挖直径14.4米、小井8.4米。施工采用反井钻机工艺,先行钻进311毫米导孔,反向扩挖形成2.4米导井后,实施全断面下挖施工。

该竖井断面尺寸大、埋深大,施工区域围岩破碎、地质构造复杂,井下通风受限,施工安全管控与工程推进难度突出。工程自2025年11月3日启动,历时214天不间断轮班施工。该项目党支部组建党员突击队,围绕围岩支护、精准开挖等技术难点开展党员专项攻关,征集优化施工建议,压实安全生产责任;联动各分包单位优化资源配置、倒排工期节点,逐项攻克多重施工难题,保障调压室按期贯通。

据悉,湖北紫云山电站计划2029年竣工投产。项目建成后将作为华中区域关键绿色储能枢纽,每年节约标准煤65万吨,减少二氧化碳排放170万吨,助力地方能源结构优化,赋能“双碳”目标落地。下一步,项目部将紧抓节点成效,持续加快项目整体施工建设。
