项目等电,还是电等项目?在襄阳楚能新能源百亿级基地,一场与时间赛跑的“百日攻坚”给出了铿锵答案。襄阳政企联动将常规“串联”审批、施工变为多轨“并联”推进,220千伏伙牌变电站及其配套输变电工程硬是从20个月的正常工期中抢出4个月,提前投运送电。这背后,是日均370名建设者顶风冒寒的坚守,是“微网格”作业法打破传统工序等待的革新,是“问题清单、闭环销号”机制啃下22块“硬骨头”的决心。从“等电下锅”到“满格赋能”,襄阳用“电等项目”的硬核服务,为百亿级“超级工厂”打通了电力大动脉,也为新能源产业腾飞筑牢坚实底座。

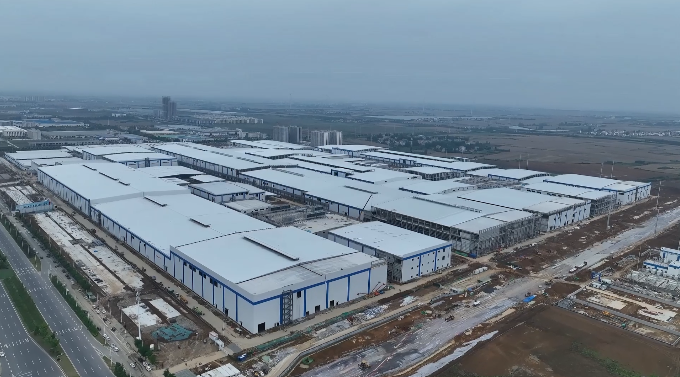

初夏时节,走进位于襄阳高新区的楚能新能源襄阳基地,生产车间里一派繁忙。辊压、分容、化成等核心设备正紧张安装调试,技术人员穿梭其间,紧盯每一个参数。
而在两天前,这些身价千万的“大家伙”还只能静静等待。万事俱备,只差一步——通电。
“锂电池生产线从匀浆、涂布到化成、分容,全流程离不开稳定可靠的电力供应。”楚能新能源襄阳基地副总经理范志伟站在设备旁,语气中带着急切,“我们计划8月28日投产,设备调试已进入冲刺阶段,就等这口‘电’下锅。”

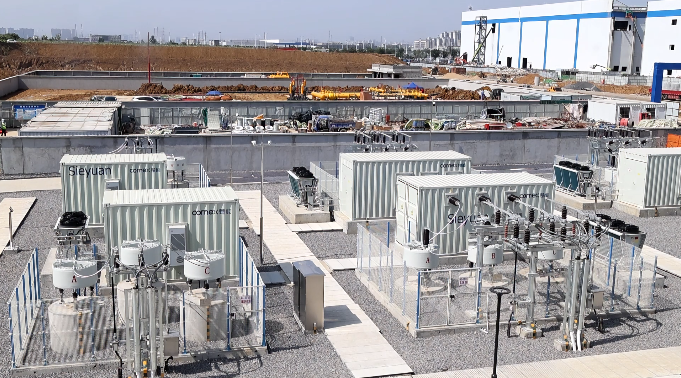

百里之外,襄州伙牌220千伏变电站,成了破解“等电”困局的关键。

“串联”变“并联” 抢出4个月时间差
按照常规,同容量的220千伏基建工程,从拿地、设计、招标到土建、安装、调试,至少需要20个月。但楚能项目等不起,襄北的产业发展等不起。

“提前4个月投产,对我们来说不是简单的‘快’,而是一次全方位的机制联动。”国网襄阳供电公司建设部副主任刘洋洋告诉记者,“我们变‘串联’为‘并联’,把整个流程切块、多轨并行,前期审批、物资供应、政企协调同步推进,实现各环节无缝衔接、高效协同。”

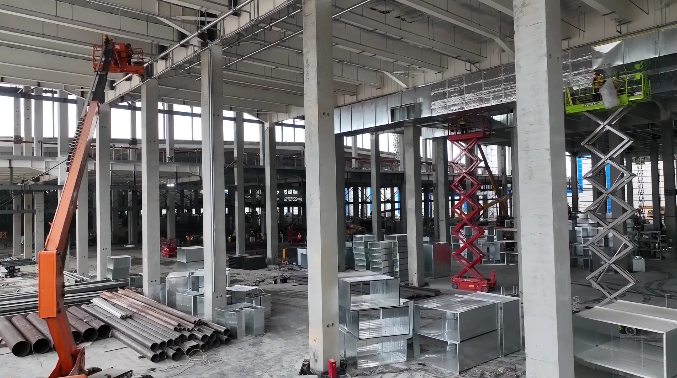

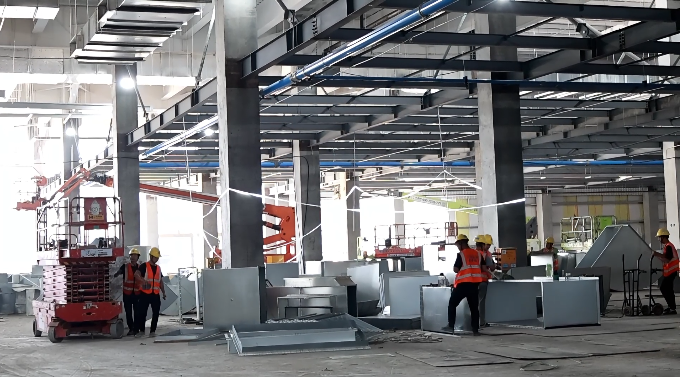

说起来容易,干起来却是硬仗。工程跨越整个冬季,低温严寒中,日均370名建设者坚守一线。更大的挑战在于,土建、线路、电气安装、设备调试等多个环节必须同步推进,任何一个环节掉队,都会拖累整体进度。
向寒而战,微网格抢出“加速度”
在伙牌变电站建设现场,襄电集团输变电工程有限公司项目经理张丹丹带着团队,把“并联”二字落到了每一处细节。

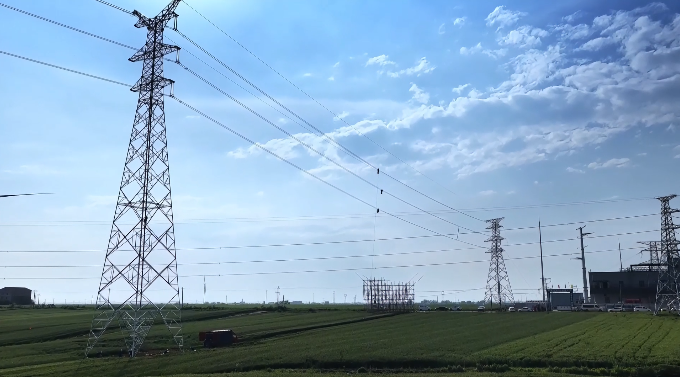

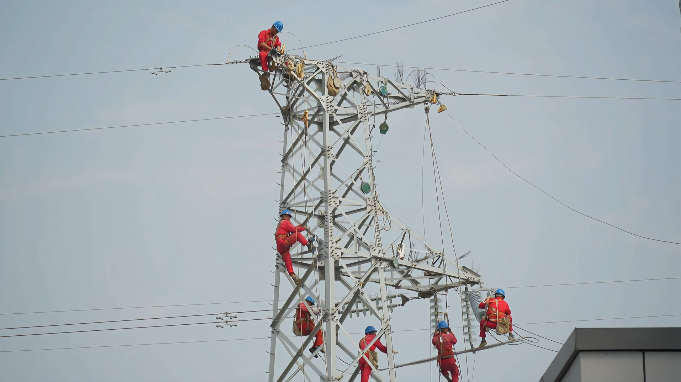

“以前,线路立塔要等基础养护,一等基本上就是20多天。”张丹丹说,“这次我们把现场切成几个微网格,你挖这边的基础,我在那边组装塔材,无缝衔接,‘同进同出’。靠着这股劲,我们30天干完了37基塔材的组立和线路架设工作。”

这种“微网格”作业法,将等待时间压缩到极致。土建养护与塔材组装并行,电气安装与线路架设同步,每一个网格都是一个独立作战单元,又是一个协同整体。工人们两班倒、连轴转,寒风中塔吊林立,焊花飞溅。

“大家心里都憋着一股劲:不能让百亿项目等电。”张丹丹说。
政企联动,清单销号啃下“硬骨头”
现场施工难,外部协调更是一场攻坚战。项目涉及征地、青苗补偿、跨越高速等22项关键问题,哪一个卡住,都可能让整个工程停滞。

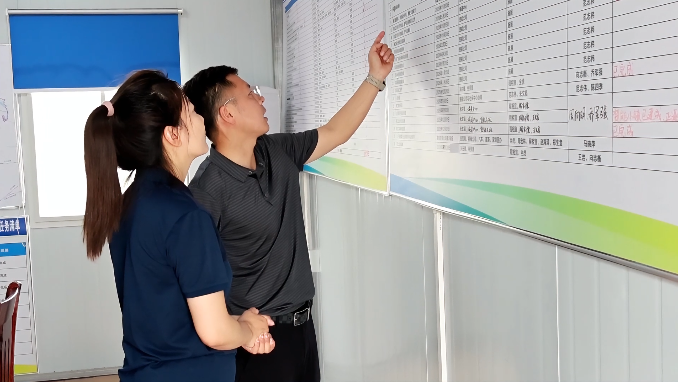

楚能项目专班实行“问题清单、闭环销号”机制。主要领导每周召开例会,一个问题明确一个责任人,盯到解决为止。从地方政府到供电公司,从自然资源规划到交通运输部门,各方力量拧成一股绳。

“过去是多个部门依次过手,现在是并联审批、同步推进。”襄州区重点项目服务中心相关负责人介绍,针对跨越高速等审批难点,市区两级联动,提前介入、容缺受理,把时间从原来的两三个月压缩到两周。

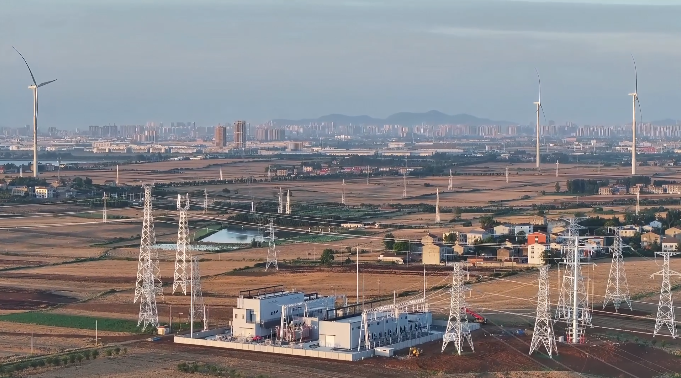

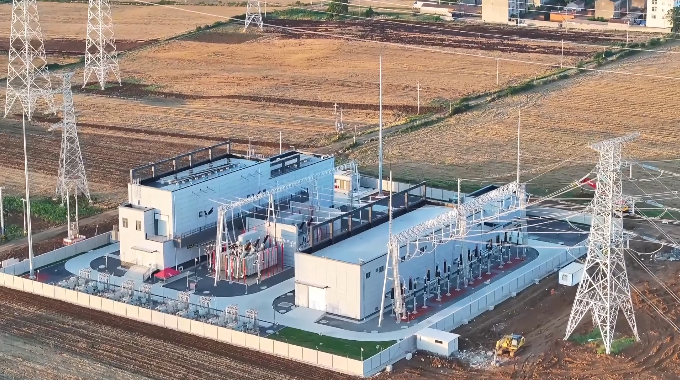

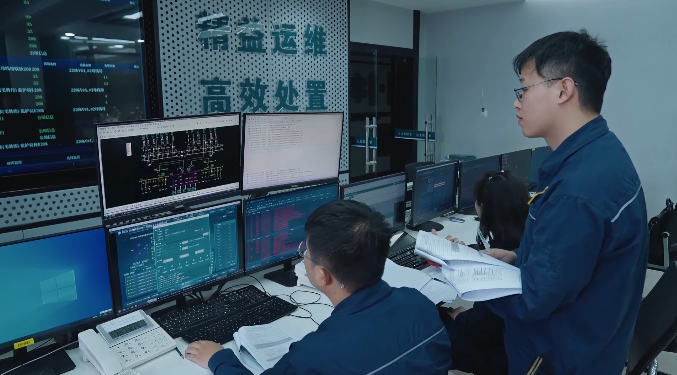

6月2日,伙牌变电站正式投产送电;6月4日中午11点52分,楚能专用变电站顺利投运。当电流沿着银线奔涌而来的那一刻,所有人悬着的心终于落地。
满格赋能,百亿产线驶入快车道
“说实话,这个速度超出了我们的预期。”范志伟感慨道,“在新能源这个赛道,时间就是竞争力,早一天投产,就可能占领先机。我们感受最深的,不是企业催着电网,而是电网抢着给我们送电。”

伙牌变电站投运后,不仅彻底解决了楚能项目的供电瓶颈,还极大缓解了米庄变电站重过载问题,畅通了新能源消纳通道,为襄北区域经济社会发展筑牢坚实电力根基。

“从‘项目等电’到‘电等项目’,这为重点项目按期投产起到了决定性的支撑。”刘洋洋说,“同时,完善的网架结构不仅解决了当前的供电瓶颈,更为迎峰度夏和未来襄北新能源的大规模并网消纳提供了坚实的供电基础。”

从常规的20个月到如今的16个月,一组组数字的背后,是建设者们与时间赛跑的脚步,也是一座城市护航产业发展的决心。在襄阳,这条百亿级新能源产业链,正随着强劲的电流,驶入快车道。
记者手记
在楚能项目现场采访,有一个细节让我印象深刻:设备安装负责人指着刚刚通电的生产线说,“电一来,我们就像被打通了任督二脉。”
这句朴素的话,道出了电力之于现代工业的意义。而对于一个百亿级“超级工厂”来说,“及时电”的背后,远不止是几根电线、一座变电站。
它是“并联”思维取代“串联”惯性的一次机制突围,是政企从“各管一段”到“抱团攻坚”的一次协同升级,更是襄阳以“两资三能”工程为抓手、全力护航重大项目早建成早投产早达效的生动注脚。
从“等电”到“抢电”,从“20个月”到“16个月”,改变的不仅是时间刻度,更是一座城市服务产业发展的姿态和温度。当电流贯通的那一刻,我们听到的不仅是机器的轰鸣,更是襄阳竞逐新能源赛道的强劲心跳。
让项目不等电,让发展不断电——这,就是“襄阳速度”给投资者最硬核的承诺。
